מהם הגורמים הנפוצים לכך שרוויט עובד לאט
אם אתם מתכננים, אדריכלים או מהנדסים שעובדים ברוויט, כנראה שהכרתם את התסכול הזה מקרוב: לוחצים על תצוגה תלת ממדית והתוכנה נתקעת, שמירה שאמורה לקחת שניות הופכת לחמש דקות של המתנה, וסנכרון מול המודל המרכזי גורם לכם לצאת להפסקת קפה שלא תכננתם.
רוויט הוא מנוע פרמטרי מורכב שמנהל בו-זמנית גיאומטריה, נתונים, קשרים בין אלמנטים וחישובי תצוגה. כשמשהו מהם יוצא מאיזון, התוכנה מגיבה באיטיות. הגורמים המרכזיים כוללים עומס גיאומטרי מיותר, משפחות כבדות שמשוכפלות עשרות פעמים, קישורים חיצוניים לא מנוהלים, ריבוי אזהרות (Warnings) שלא טופלו, וחומרה שאינה תואמת את גודל הפרויקט.
ההשפעה מורגשת בכל שלב: פתיחה איטית, שמירה ארוכה, סנכרון תקוע, ניווט קטוע בין תצוגות ואפילו בחירה בסיסית של אלמנט. חשוב להבין שלא כל האטה מגיעה מאותו מקור, ולכן אין פתרון אחד קסום. מומלץ להתחיל מהמדריך הרשמי של אוטודסק לאופטימיזציית ביצועים ברוויט שמרכז את הגורמים העיקריים במקום אחד.
האיטיות ברוויט היא כמעט תמיד תופעה מצטברת. לא כדאי לחפש "פתרון אחד" – כדאי לבנות שגרת תחזוקה שמונעת את הצטברות הבעיות מלכתחילה.
למה רוויט נהיה איטי דווקא בפרויקטים גדולים
פרויקט גדול חושף כל חולשה במבנה המודל. ככל שמצטברים אלמנטים, קשרים ותצוגות – כל שינוי קטן מחייב את המנוע לחשב יותר תלויות. כפילויות של משפחות, קבוצות (Groups) מורכבות שמכילות בתוכן קבוצות נוספות, ריבוי גיליונות עם Viewports כבדים – כולם יוצרים עומס מצטבר שמתפרץ ברגע הכי לא נוח.
חשוב להבין שגודל הקובץ במגה-בייט הוא לא המדד היחיד: מודל של 200MB עם מבנה נקי יעבוד מהר יותר ממודל של 80MB עם עשרות אלפי אזהרות ומשפחות לא מיוטבות. הדרך הנכונה למנוע את זה מלכתחילה היא להתחיל את הפרויקט מתשתית מסודרת.
שימוש בטמפלט רוויט מקצועי מאפשר להיכנס לפרויקט עם סטנדרטים ברורים של תצוגות, קטגוריות ומשפחות, וחוסך שעות רבות של תחזוקה בהמשך.
פרויקט עם 5,000 אזהרות פתוחות יעבוד לאט משמעותית מפרויקט זהה עם 200 אזהרות. טיפול שוטף באזהרות הוא אחד ההשקעות הכי משתלמות לביצועי המודל.

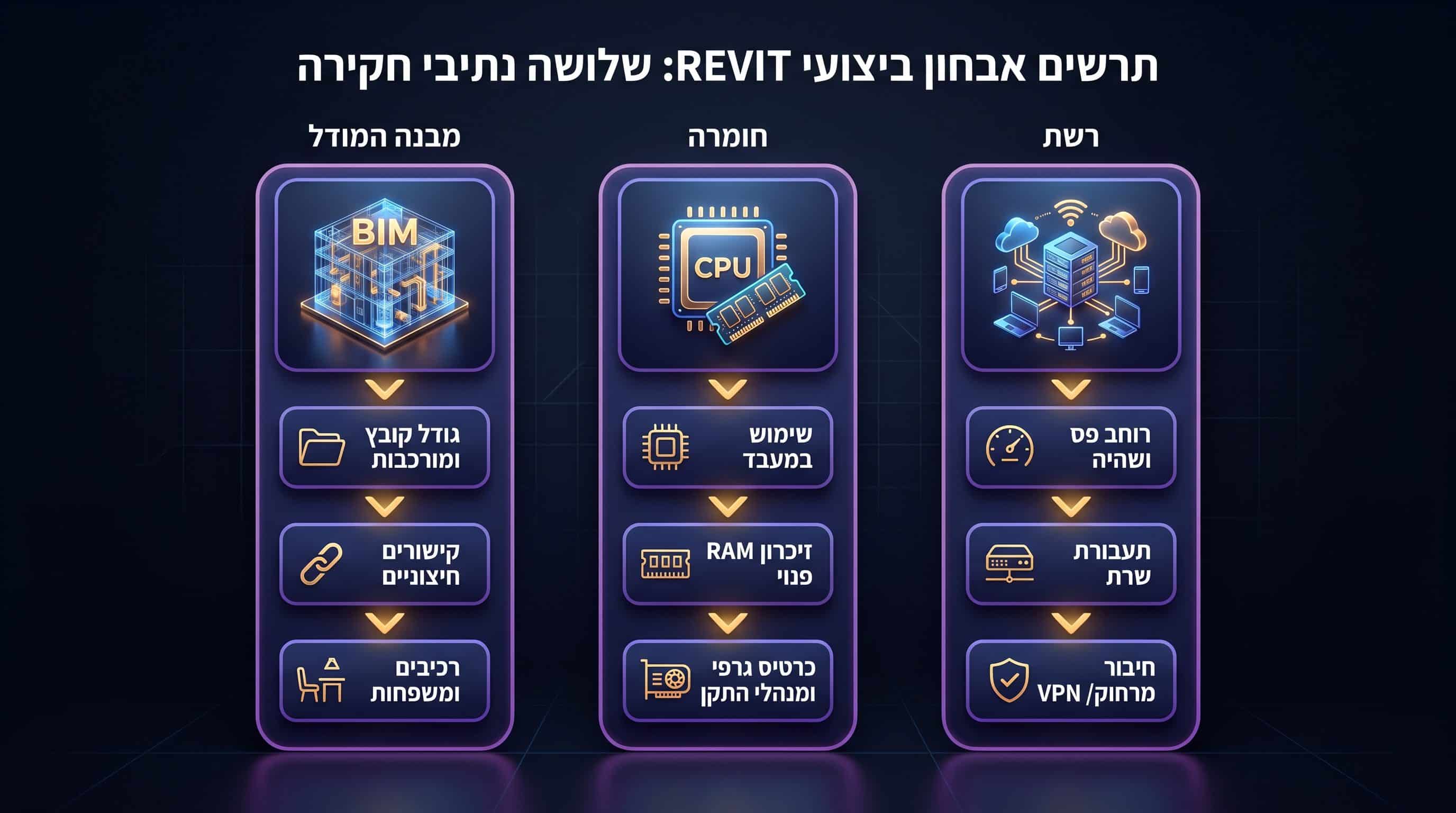

איך לבדוק אם הבעיה היא במודל, במחשב או ברשת
לפני שמחליטים לשדרג חומרה או להתחיל בניקוי מסיבי, צריך לאבחן איפה בדיוק נמצא צוואר הבקבוק. שיטה פשוטה: בדקו מתי בדיוק ההאטה מופיעה. אם היא מופיעה בפעולה מסוימת, סימן שהבעיה ממוקדת ולא רוחבית. אוטודסק מציעה מדריך אבחון רשמי לביצועים איטיים ברוויט.
מה לבדוק כשפתיחת הקובץ איטית
כשפתיחת הקובץ ארוכה מדי, בדקו קודם כל את התוספים הפעילים (Add-ins). לעיתים תוסף שרץ ברקע בזמן טעינה מכפיל את זמן הפתיחה. בדקו גם אם ה-Starting View מוגדר לתצוגה קלה, ואם יש קישורים חסרים או שבורים שהתוכנה מנסה לחפש.
מה לבדוק כשסנכרון ושמירה איטיים
בסביבה משותפת, איטיות בסנכרון קשורה כמעט תמיד לניהול Worksets לא נכון, לקבצים מקומיים ישנים או לעומס על השרת. שקלו ליצור קובץ מקומי חדש (New Local) לפחות פעם בשבוע.
מה לבדוק כשרק תצוגות מסוימות זזות לאט
אם מסך אחד עובד מהר ומסך אחר מפגר, הבעיה מקומית לתצוגה. פתחו את Visibility/Graphics ובדקו אם יש שכבות CAD מיובאות, קטגוריות מיותרות שמופעלות, או צללים ותאורה שדולקים סתם.
לפני כל בדיקת חומרה – בדקו קודם את ה-Starting View. תצוגת פתיחה עם תלת ממד מלא יכולה להכפיל את זמן הטעינה בלי סיבה. הגדירו תצוגת פתיחה עם טקסט בלבד.
רוצים ללמוד לנהל מודל רוויט נכון מהיסוד?
ב-BIMAP תלמדו לבנות מודלים מהירים, סדורים ומקצועיים – מהיום הראשון
איך תצוגות כבדות גורמות לרוויט לעבוד לאט
תצוגות הן אחד הגורמים הכי מוחשיים לאיטיות, כי כל פעולת זום, פאן או Orbit מחייבת את התוכנה לחשב מחדש את כל מה שמופיע במסך. תצוגה עם צללים פעילים, רמת פירוט Fine, קטגוריות מיותרות פתוחות ואלמנטים מוסתרים חלקית תיאלץ את המערכת לעבוד קשה בכל תנועה.
איך רמת פירוט משפיעה על מהירות העבודה
רמת Fine מציגה את כל שכבות הקיר, פרופילי חיתוך מדויקים והגדרות משפחה מלאות. בעבודת סקיצה או בתנועה בין תוכניות – Coarse או Medium יעבדו הרבה יותר מהר בלי לפגוע בתפוקה שלכם.
למה תצוגות תלת ממד כבדות במיוחד
תלת ממד מציג את כל המודל בבת אחת. הפתרון הפרקטי הוא Section Box שמגביל את התצוגה רק לאזור העבודה הרלוונטי, ביטול צללים כשלא צריך, וסגירת קטגוריות של אלמנטים שלא נדרשים כרגע.
איך תבניות תצוגה עוזרות לשפר ביצועים
View Templates מאפשרות סטנדרטיזציה של הגדרות תצוגה. במקום שכל מתכנן ישנה ידנית, קובעים תבנית לכל שלב עבודה עם הגדרות מיוטבות. המידע המפורט זמין בעמוד הרשמי של אוטודסק על Project Views and Performance.
ביטול הצללים לבד בתצוגות תלת ממד יכול לשפר את מהירות הניווט ב-40%-60%. זה פתרון מיידי שלא דורש שינוי מבנה המודל.
איך משפחות כבדות משפיעות על ביצועי רוויט
משפחה בעייתית אחת שחוזרת מאות פעמים בפרויקט יכולה להאט את כל המודל. משפחה כבדה היא כזו שמכילה גיאומטריה מפורטת מדי ביחס לצורך התיעוד, פרמטרים שלא בשימוש, נוסחאות מיותרות, Voids מרובים או קבצי CAD מיובאים בתוכה. גם שרשור עמוק של משפחות מקוננות (Nested Families) יוצר עומס חישובי.
איך לזהות משפחות בעייתיות
סמן חשוד ראשון: משפחה שגודלה חורג מהמצופה לסוגה. משפחת ריהוט של 5MB היא ברוב המקרים בעייתית. השתמשו בכלי כמו Manage Links ובדיקת גדלים בתוך ה-Project Browser כדי לאתר חשודות.
איך לפשט משפחות בלי לפגוע בתיעוד
החליפו גיאומטריה תלת ממדית בקווי סימבול (Symbolic Lines) בתצוגות דו-ממדיות, הסירו פרמטרים שלא בשימוש, והמנעו מ-In-Place Families ככל האפשר. ההנחיות המלאות של אוטודסק לאופטימיזציית משפחות מפרטות עקרונות עבודה נכונים.
הגדירו ספריית משפחות מאושרת במשרד – רשימה של משפחות שעברו בדיקת ביצועים. כך כל מתכנן מכניס למודל רק משפחות שכבר אושרו, ומונעים כניסת "זיהום" ממקורות חיצוניים.

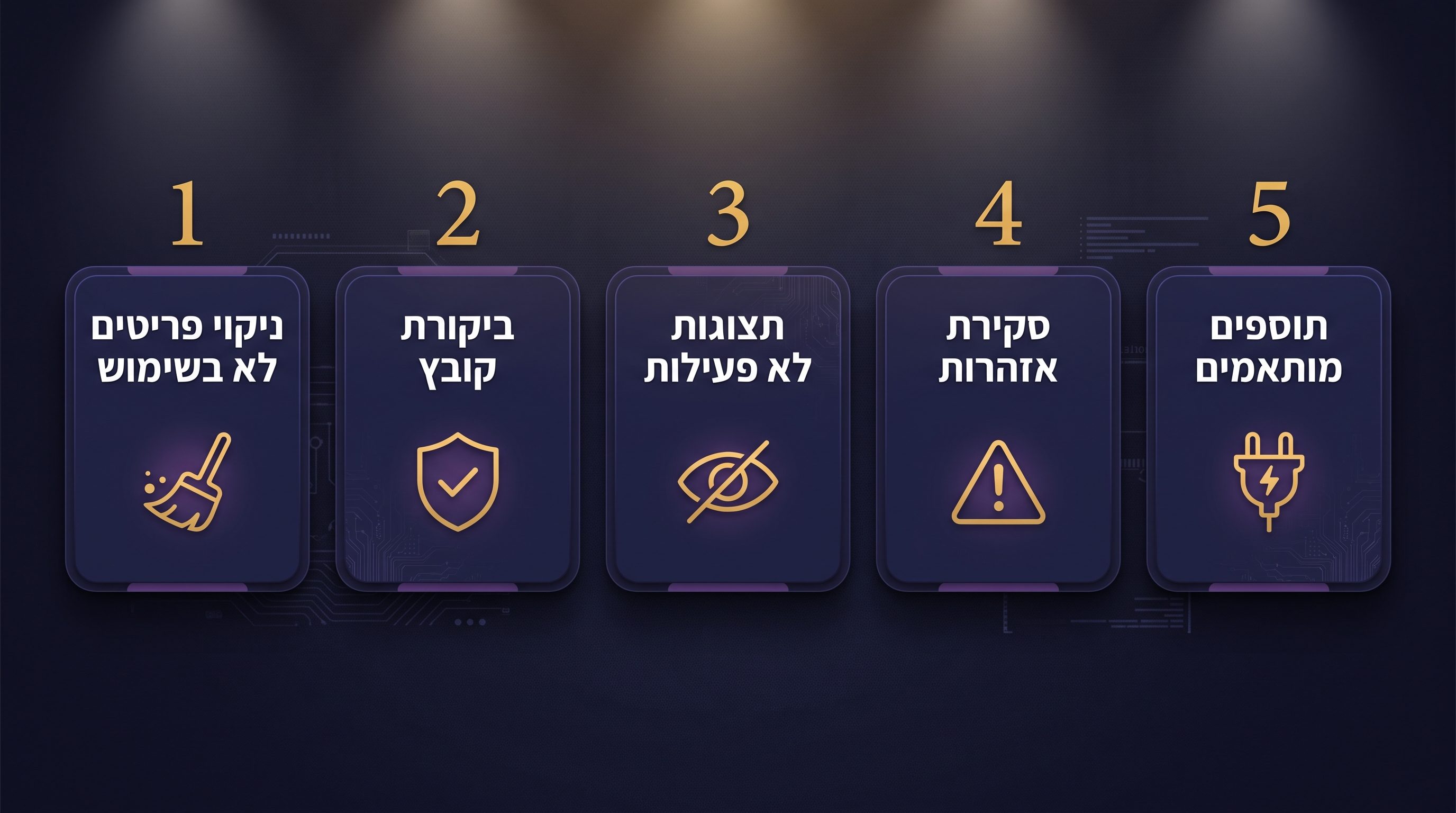

איך לשפר מהירות רוויט בלי לשדרג מיד את המחשב
לפני שרצים לרכוש חומרה חדשה, יש שורה של פעולות שיכולות לשפר ביצועים דרמטית ללא עלות. הרצו Purge Unused באופן קבוע, בצעו Audit בפתיחת הקובץ אחת לשבועיים, סגרו Viewports שאינם בשימוש פעיל, וטפלו באזהרות המצטברות (Review Warnings).
אזהרות ברוויט הן לא רק "רעש" – כל אחת מהן היא חישוב שהמנוע חוזר עליו שוב ושוב. פרויקט עם 5,000 אזהרות פתוחות יעבוד לאט משמעותית מפרויקט זהה עם 200 אזהרות.
שילוב חכם של תוספים לרוויט יכול להאיץ את התהליכים האלה משמעותית – במקום שעות של ניקוי ידני, תוסף מתאים סורק את המודל ומזהה משפחות כפולות, קישורים שבורים ואלמנטים חריגים תוך דקות.
האם קישורים חיצוניים מאטים את רוויט?
קבצי DWG מיובאים למודל (Import במקום Link) הופכים לחלק בלתי נפרד מהמודל וגוררים אחריהם כל שכבה, כל פוליליין וכל טקסט. תמיד עדיפו Link על פני Import, כבו שכבות שלא נדרשות ב-Visibility Graphics, ופצלו קישורים גדולים לפי דיסציפלינות.
איזו חומרה באמת משפיעה על רוויט
רוויט מסתמך במידה רבה על ביצועי ליבה בודדת (Single-Core Performance). כמות ה-RAM צריכה להיות פי 20 מגודל הקובץ המרכזי הדחוס. GPU חזק משפר ניווט בתצוגות תלת ממד, אבל לא יפתור בעיות מבנה מודל. הדרישות המערכת הרשמיות של Revit 2026 נותנות תמונה מדויקת של מה נדרש בפועל.
חומרה חזקה לא תפתור אזהרות מצטברות, משפחות בעייתיות או קישורים לא מנוהלים. תמיד קודם מודל, אחר כך חומרה.
מוכנים לעבוד ברוויט בלי תקיעות?
הצטרפו ל-3,000+ בוגרים שלמדו ב-BIMAP ועובדים ברוויט ברמה מקצועית
💡 תובנות מרכזיות
איטיות ברוויט היא כמעט תמיד תופעה מצטברת – שילוב של הגדרות תצוגה שגויות, משפחות עמוסות, קישורים לא מנוהלים ואזהרות שלא טופלו.
גודל הקובץ אינו המדד הנכון – מודל קטן עם מבנה בעייתי יעבוד לאט יותר ממודל גדול שמנוהל נכון.
לפני שדרוג חומרה – בצעו Purge, Audit, טיפול באזהרות וניקוי קישורים. בד"כ זה מספיק.
שגרת תחזוקה חודשית של שעה אחת חוסכת עשרות שעות של תקיעות לאורך כל הפרויקט.
מה אומרים הבוגרים שלנו
★
★
★
★
לפני שהגעתי ל-BIMAP הייתי "נלחמת" עם רוויט כל יום – הקובץ שלנו היה עצור כל חמש דקות. דרור לימד אותי להבין למה זה קורה ואיך לבנות מודל שלא ייתקע. היום אני מנהלת את הפרויקטים שלי בביטחון מלא ומספקת תוצרים הרבה יותר מהר.
★
★
★
★
עבדתי שנתיים עם רוויט בלי הכשרה מסודרת וסבלתי מבעיות ביצועים קשות. הקורס של דרור גילה לי עולם חדש – למדתי לנהל Worksets נכון, להבין את בעיות הסנכרון ולבנות שגרת תחזוקה אמיתית. ההשקעה החזירה את עצמה כבר בפרויקט הראשון.
★
★
★
★
כמעצבת פנים שמשתמשת ברוויט לפרויקטים גדולים, הבעיה שלי הייתה תמיד המשפחות הכבדות של הריהוט. הקורס לימד אותי לבדוק, לפשט ולנהל משפחות נכון. התוצאה: המודלים שלי עכשיו רצים חלק גם בפרויקטים של 2,000 מ"ר.
צפו בסרטון הקורס שלנו
האקדמיה לרוויט – מרכז הדרכה מורשה של אוטודסק
❓ שאלות נפוצות
עקבו אחרינו ברשתות החברתיות
טיפים יומיים, הדגמות ועדכונים מעולם הרוויט
דרור וונגר
דרור וונגר הוא מדריך רוויט מוסמך מטעם אוטודסק עם למעלה מ-15 שנות ניסיון בהדרכה ובעבודה עם משרדי תכנון מהגדולים בישראל. מייסד BIMAP – האקדמיה לרוויט, שאימנה למעלה מ-3,000 אנשי מקצוע בתחומי האדריכלות, ההנדסה והעיצוב. מתמחה באופטימיזציית מודלים BIM, ניהול פרויקטים מורכבים ופיתוח שיטות עבודה מקצועיות.
